Що насправді робить архітектурне бюро

Замовник зазвичай приходить із думкою «намалюйте гарно». Насправді проєктування — це передусім робота з обмеженнями: скільки метрів заввишки дозволено, на якому відсотку ділянки можна будувати, на якій відстані від червоних ліній. Красиве рішення з’являється вже всередині цих рамок.

Тому архітектурне бюро починає роботу не з ескізів, а з вихідних даних — послідовність тут задана законом, а не вподобаннями проєктувальника. Нижче — що це за дані, з яких стадій складається робота, скільки часу займають державні процедури і що варто перевірити до того, як підписано договір.

Вихідні дані: три документи, з яких усе починається

Закон називає їх основними складовими вихідних даних. Без них проєктувальник не має на чому працювати, бо не знає рамок.

Документ Що визначає Хто видає
Містобудівні умови та обмеження Гранично допустима висотність у метрах, максимальний відсоток забудови, щільність населення, мінімальні відстані до червоних ліній і сусідніх будівель, планувальні обмеження Уповноважений орган містобудування та архітектури, безоплатно, за 10 робочих днів
Технічні умови До чого і на яких умовах можна підключитися: вода, каналізація, електрика, тепло, зв’язок Власники відповідних інженерних мереж
Завдання на проектування Вимоги замовника до планувальних, архітектурних, інженерних і технологічних рішень, параметри об’єкта, вартість Складає замовник за погодженням із проєктувальником

Порядок неочевидний, але логічний: завдання на проектування складають з урахуванням технічних умов і містобудівних умов. Тобто спершу з’ясовують, що взагалі можна, і лише потім формулюють, чого хочеться. Спроба зробити навпаки — найчастіша причина, чому готовий ескіз доводиться переробляти.

Важлива деталь про строк дії: містобудівні умови та обмеження чинні до завершення будівництва незалежно від зміни замовника. Строку в місяцях у них немає — документ прив’язаний до об’єкта, а не до календаря.

Стадії проєктування: за що саме ви платите

Норма описує шість стадій, але на практиці розробляють одну, дві або три — залежно від класу наслідків об’єкта. Ось що замовник отримує на кожній.

Стадія Що отримує замовник
Концепція Принципове рішення: об’єм, посадка на ділянці, характер забудови
Ескізний проєкт Обʼємно-просторова структура, перевірена на здійсненність у межах обмежень
Проєкт (П) Повний пакет документації для проходження експертизи й отримання дозволу на будівництво
Робоча документація (Р) Креслення, за якими безпосередньо будують на майданчику

Від класу наслідків залежить, чи вистачить об’єкту одного робочого проєкту, чи знадобиться повний пакет «П + Р» з експертизою. Це різні гроші й різні строки, тому питання «який у нас клас наслідків і чому саме такий» доречне вже на першій зустрічі.

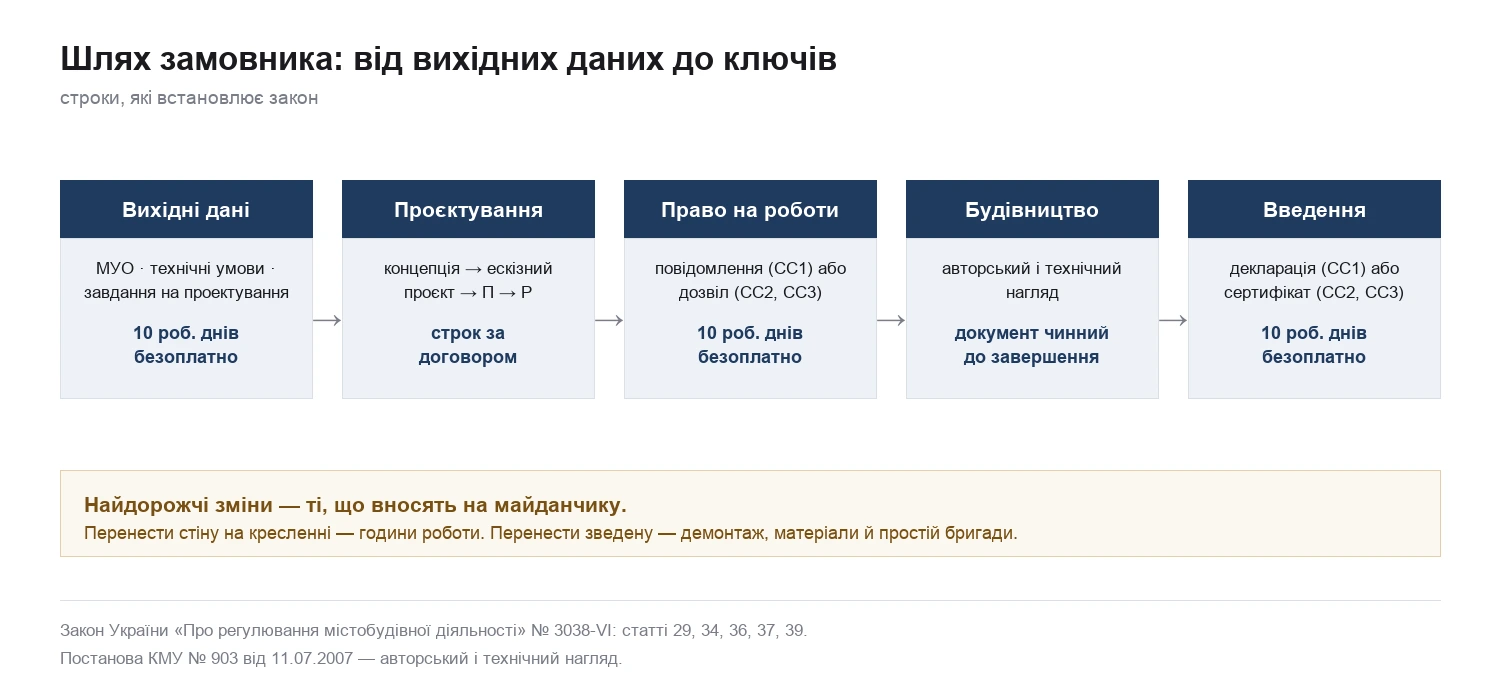

Шлях замовника від вихідних даних до введення в експлуатацію: п'ять етапів зі строками, які встановлює закон

Строки, які задає держава, однакові для всіх і не залежать від складності об’єкта. Решта часу — це власне проєктування.

Скільки часу займають державні процедури

Тут немає простору для торгу: строки встановлені законом, а самі процедури безоплатні. Платні лише роботи, які замовник замовляє на стороні — обстеження, вишукування, підготовка документації.

Процедура Строк Вартість
Містобудівні умови та обмеження 10 робочих днів з дня реєстрації заяви Безоплатно
Дозвіл на виконання будівельних робіт (СС2, СС3) 10 робочих днів з дня реєстрації заяви Безоплатно
Повідомлення про початок робіт (СС1) Право виникає після подання Безоплатно
Реєстрація декларації про готовність до експлуатації 10 робочих днів Безоплатно

Окремо варто знати: за наявності дозволу на виконання будівельних робіт замовнику й підряднику не потрібні інші документи дозвільного характеру — і зокрема на видалення зелених насаджень у межах будівельного майданчика. Це питання зазвичай оформлюють окремо й довго, хоча закон уже його закрив.

Три речі, які варто перевірити перед договором

Чи веде бюро проєкт далі за креслення

Авторський нагляд забезпечує генеральний проєктувальник — той самий, хто розробляв проєкт. Він перевіряє одне: чи будують так, як накреслено. Якщо бюро зникає після передачі документації, виправляти відхилення на майданчику нікому.

Деталь, яку порушують найчастіше: журнал авторського нагляду оформляють у двох примірниках — один зберігається в замовника, другий у проєктувальника. Зауваження вносять в обидва примірники й ознайомлюють відповідального представника підрядника під розписку.

Чи розводить бюро авторський і технічний нагляд

Це два різні нагляди, і їх постійно плутають. Авторський забезпечує проєктувальник і перевіряє відповідність проєкту. Технічний забезпечує замовник, його веде особа з кваліфікаційним сертифікатом, і він перевіряє ширше — якість та обсяги робіт.

Авторський нагляд Технічний нагляд
Хто забезпечує Генеральний проєктувальник за договором Замовник
Що перевіряє Відповідність робіт проєкту Проєктні рішення, норми, якість і обсяги робіт
Може зупинити роботи Ні. Фіксує й повідомляє замовника та ДАБК Так, із закритого переліку підстав

Для об’єктів із середніми та значними наслідками закон прямо забороняє вести технічний нагляд особам, які працюють у проєктних і будівельних організаціях, що виконують роботи на цьому ж об’єкті. Підрядник не наглядає сам за собою.

Чи має бюро право на ту документацію, яка вам потрібна

Для детального плану території, наприклад, закон вимагає двох підстав одночасно: права розробляти містобудівну документацію за Законом «Про архітектурну діяльність» і документацію із землеустрою за Законом «Про землеустрій». Одного архітектурного напряму тут замало, і це не формальність — без другої підстави роботу просто не приймуть.

Квартал із висоти: вулична мережа, посадка будівель і громадські простори — рівень рішень, який визначає містобудівна документація

На рівні кварталу параметри забудови задає детальний план території: червоні лінії, висотність, щільність, порядок руху.

Що буває з доступністю і чому це не дрібниця

Вимоги до доступності встановлює окремий будівельний норматив, і вони обов’язкові для всіх юридичних та фізичних осіб. Норма поширюється на нове будівництво, реконструкцію, реставрацію, капітальний ремонт і розумне пристосування житлових будинків та громадських будівель.

Кілька конкретних цифр, щоб було видно масштаб вимог: ширина пандуса в просвіті — не менше ніж 1,2 метра для нового будівництва; максимальна висота одного підйому — не більше ніж 0,8 метра, після чого потрібен горизонтальний майданчик глибиною від 1,5 метра; двері доступного входу — не менше ніж 0,9 метра в просвіті. Пандуси з ухилом від 5 відсотків мають поручні з обох боків.

Окрема норма, про яку майже не знають: засоби безперешкодного доступу можна влаштовувати без документів, що дають право на виконання будівельних робіт, і навіть за відсутності документа на земельну ділянку — за умови дотримання будівельних норм. Пандус до входу не потребує півроку збирання паперів.

Громадський простір із рівним мощенням і пішохідними звʼязками — середовище, спроєктоване без перепадів і сходів

Доступність закладають у проєкт із самого початку: переробляти готову будівлю завжди дорожче, ніж накреслити правильно.

Часті запитання

Скільки коштують адміністративні процедури

Нічого. Містобудівні умови та обмеження надаються безоплатно, дозвіл на виконання будівельних робіт — теж, реєстрація декларації про готовність об’єкта до експлуатації — також. Витрати виникають раніше й в іншому місці: проєктна документація, вишукування, обстеження, підготовка викопіювання з топографо-геодезичного плану.

Скільки діють отримані документи

До завершення будівництва. Ні містобудівні умови, ні документи, що дають право на виконання будівельних робіт, не мають строку в місяцях: вони прив’язані до об’єкта, а не до календаря. Містобудівні умови до того ж не втрачають силу при зміні замовника — продаж ділянки сам собою їх не скасовує.

Чи можна порахувати бюджет без проєкту

Оцінити порядок величини — так. Порахувати бюджет — ні: до проєкту невідомі ні конструктив, ні обсяги матеріалів, ні склад інженерних систем. Саме тому в кошторисі, зробленому «за аналогом», похибка вимірюється десятками відсотків, а не відсотками.

Чи може орган вимагати додаткові документи для містобудівних умов

Ні. Закон завершує перелік документів реченням про те, що він є вичерпним. Навпаки, частину відомостей орган зобов’язаний зібрати самостійно: інформацію про речове право на ділянку, про право власності на нерухомість і дані з Державного земельного кадастру.

Одна помилка, яка коштує найдорожче

Найдорожчі зміни — ті, що вносять на майданчику. Перенести стіну на кресленні коштує кількох годин роботи; перенести вже зведену — це демонтаж, матеріали й простій бригади. Саме тому проєкт, зроблений до початку робіт, зазвичай дешевший за ту суму, яку він економить.

І остання практична річ. Будівництво, розпочате без потрібного документа, є самочинним, і проблема не в тому, що «прийде інспектор». Проблема в тому, що об’єкт не проходить далі по ланцюжку: немає законної підстави почати — не буде ні декларації про готовність, ні сертифіката, а отже й реєстрації права власності. Будівля фізично існує, юридично — ні.

AIMM

Проєктування, авторський нагляд і містобудівна документація

Архітектурне бюро в Києві. Працюємо від вихідних даних до введення обʼєкта в експлуатацію.
